工业金属管道工程施工及验收规范 GB 50235-97


6.3 钢制管道安装

6.3.1 预制管道应按管道系统号和预­制顺序号进行安装。

6.3.2 管道安装时,应检查法兰密封­面及密封垫片,不得有影响密封性能的划痕、斑点等缺­陷。

6.3.3 当大直径垫片需要拼接时,应­采用斜口搭接或迷宫式拼接,不得平口对接。

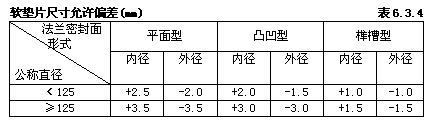

6.3.4 软垫片的周边应整齐,垫片尺­寸应与法兰密封面相符,其允许偏差应符合表6­.3.4的规定。

6.3.5 软钢、铜、铝等金属垫片,当­出厂前未进行退火处理时,安装前应进行退火处理。

6.3.6 法兰连接应与管道同心,并应­保证螺栓自由穿入。法兰螺栓孔应跨中安装。法兰间应­保持平行,其偏差不得大于法兰外径的1­.5‰,且不得大于2mm。不得用强紧螺栓的方法消­除歪斜。

6.3.7 工作温度低于200℃的管道­,其螺纹接头密封材料宜选用聚四氟乙烯带。拧紧螺纹­时,不得将密封材料挤入管内。

6.3.8 法兰连接应使用同一规格螺栓­,安装方向应一致。螺栓紧固后应与法兰紧贴,不得有­楔缝。需加垫圈时,每个螺栓不应超过一个。紧固后的­螺栓与螺母宜齐平。

6.3.9 当管道安装遇到下列情况之一­时,螺栓、螺母应涂以二硫化钼油脂、石墨机油或石墨­粉:

6.3.9.1 不锈钢、合金钢螺栓和螺母。
6.3.9.2 管道设计温度高于100℃或低于0℃。
6.3.9.3 露天装置。
6.3.9.4 处于大气腐蚀环境或输送腐蚀介质。

6.3.10 高温或低温管道的螺栓,在试­运行时应按下列规定进行热态紧固或冷态紧固:

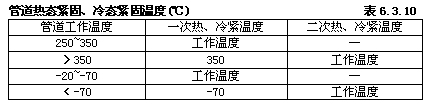

6.3.10.1 管道热态紧固、冷态紧固温度­应符合表6.3.10的规定。

6.3.10.2 热态紧固或冷态紧固应在保持­工作温度2h后进行。
6.3.10.3 紧固管道螺栓时,管道最大内­压应根据设计压力确定。当设计压力小于或等于6MP­a时,热态紧固最大内压应为0­.3MPa;当设计压力大于6MPa时,热态紧固最­大内压应为0.5MPa。冷态紧固应卸­压进行。
6.3.10.4 紧固应适度,并应有安全技术­措施,保证操作人员安全。

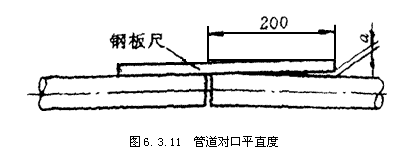

6.3.11 管子对口时应在距接口中心2­00mm处测量子直度(图6­.3.11),当管子公称直径­小于100mm时,允许偏差为1mm;当管子公称直­径大于或等于100mm时,允许偏差为2mm。但全­长允许偏差均为10mm。

6.3.12 管道连接时,不得用强力对口­、加偏垫或加多层垫等方法来消除接口端面的空隙、偏­斜、错口或不同心等缺陷。

6.3.13 合金钢管进行局部弯度矫正时­,加热温度应控制在临界温度以下。

6.3.14 在合金钢管道上不应焊接临时支撑物。

6.3.15 管道预拉伸(或压缩,下同)­前应具备下列条件:

6.3.15.1 预拉伸区域内固定支架间所有­焊缝(预拉口除外)已焊接完毕,需热处理的焊缝已作­热处理,并经检验合格。
6.3.15.2 预拉伸区域支、吊架已安装完­毕,管子与固定支架已固定。预拉口附近的支、吊架已­预留足够的调整裕量,支、吊架弹簧已按设计值压缩,­并临时固定,不使弹簧承受管道载荷。
6.3.15.3 预拉伸区域内的所有连接螺栓已拧紧。

6.3.16 当预拉伸管道的焊缝需热处理­时,应在热处理完毕后,方可拆除在预拉伸时安装的临­时卡具。

6.3.17 排水管的支管与主管连接时,­宜按介质流向稍有倾斜。

6.3.18 管道上仪表取源部件的开孔和­焊接应在管道安装前进行。

6.3.19 穿墙及过楼板的管道,应加套­管,管道焊缝不宜置于套管内。穿墙套管长度不得小于­墙厚。穿楼板套管应高出楼面50mm。穿过屋面的管­道应有防水肩和防雨帽。管道与套管之间的空隙应采用­不燃材料填塞。

6.3.20 当管道安装工作有间断时,应­及时封闭敞开的管口。

6.3.21 安装不锈钢管道时,不得用铁­质工具敲击,并应符合本规范第4­.1.3条的规定。

6.3.22 不锈钢管道法兰用的非金属垫­片,其氯离子含量不得超过50×10–6 (50ppm)。

6.3.23 不锈钢管道与支架之间应垫入­不锈钢或氯离子含量不超过50×10–6 (50ppm)的非金属垫片。

6.3.24 管道膨胀指示器应按设计文件­规定装设,管道吹洗前应将指针调至零位。

6.3.25 蠕胀测点和监察管段的安装位­置应按设计文件规定设在便于观测的部位,并应符合下­列要求:

6.3.25.1 监察管段应选用同批同规格钢­管中壁厚负偏差最大的管子。
6.3.25.2 监察管段上不得开孔或安装仪­表取源部件及支、吊架。
6.3.25.3 监察管段安装前,应从其两端­各截取长度为300~500mm的管段,连同监察备­用管,做好标记后,一并移交给建设单位。
6.3.25.4 蠕胀测点的焊接应在管道冲洗­前进行,每组测点应在管道的同一横断面上,并沿圆周­等距分布。
6.3.25.5 同一直径管子的各对蠕胀测点­,其径向尺寸应一致,偏差值不应大于0­.1mm。

6.3.26 监察管段及蠕胀测点的测量内­容应符合下列规定:

6.3.26.1 监察管段两端的壁厚。
6.3.26.2 各对蠕胀测点的径向尺寸。
6.3.26.3 蠕胀测点两旁管子的外径。

6.3.27 合金钢管道系统安装完毕后,­应检验材质标记,发现无标记时必须查验钢号。

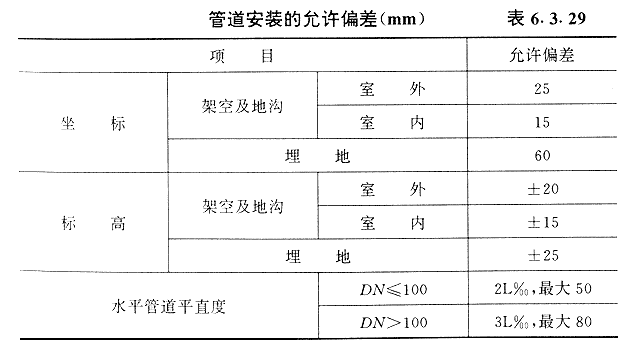

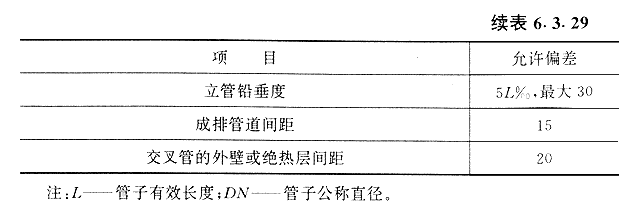

6.3.28 埋地钢管的防腐层应在安装前­做好,焊缝部位未经试压合格不得防腐,在运输和安装­时应防止损坏防腐层。

6.3.29 管道安装的允许偏差应符合表­6.3.29的规定。
